5月26日至27日,公司黨支部書記、董事長吳永貴帶隊赴攀大高速“綠色交通、低碳高速”分布式光儲項目開展調研指導工作,并組織召開工作落實會。清潔能源集團風電水電事業部、公司項目相關負責人、項目各參建單位參加。
26日,吳永貴一行先后來到攀大高速攀枝花南服務區、中壩收費站、寶鼎隧道等沿線10個分布式光儲項目建設點,對項目前期的施工準備工作表示了肯定,針對每個建設點建設條件、施工組織情況、施工安全等方面與各參建單位進行了詳細的現場溝通交流,并就當前施工重點難點問題提出指導性建議和初步解決方案,為項目建設開啟了新局面。
27日,工作落實會上,各參建單位分別就工作進展情況作匯報,并就項目建設存在問題及下一步工作推進計劃展開深入討論。隨后,清潔能源集團風電水電事業部張奧、巴郎河公司邱勇作工程建設技術指導,公司李樹國作工程質量、安全管理等工作交底,同時,對項目實施期各時間節點作安排,要求6月中旬完成示范交通友好項目建設,6月30日前完成全線項目建設任務。最后,吳永貴指出,攀大高速“綠色交通、低碳高速”分布式光儲項目是公司為推動實現習近平總書記提出的“雙碳”目標在高速公路運營管理領域邁出的第一步,對促進四川省新能源產業發展、四川高速公路實現綠色可持續發展具有重要意義,對蜀道集團、四川路橋打造領先的智慧綠色新能源交通網具有重大作用。當前,項目建設時間緊、任務重,一是要精心組織施工,緊抓項目建設進度。各參建單位要不遺余力搶抓工期,全力配合
工作,抓好科學設計及材料采購落地,按照項目建設時間節點要求,務必確保6月30日前優質安全高效地完成項目建設任務。二是要狠抓安全管理,加強安全隱患排查。項目人員必須嚴格落實安全生產“一崗雙責”,制定安全管理制度及保障措施,標準化施工,規范化作業,特別是在交通、隧道、邊坡施工等方面,始終要把安全放在首位。三是要做實精細化管理,打造品質工程。加強項目團隊建設,滿足人員、工程質量、安全需求,保證項目施工質量水平。各參建單位要堅持高標準、嚴要求,打造分布式光儲項目優質工程,持續塑造四川路橋“金字招牌”。

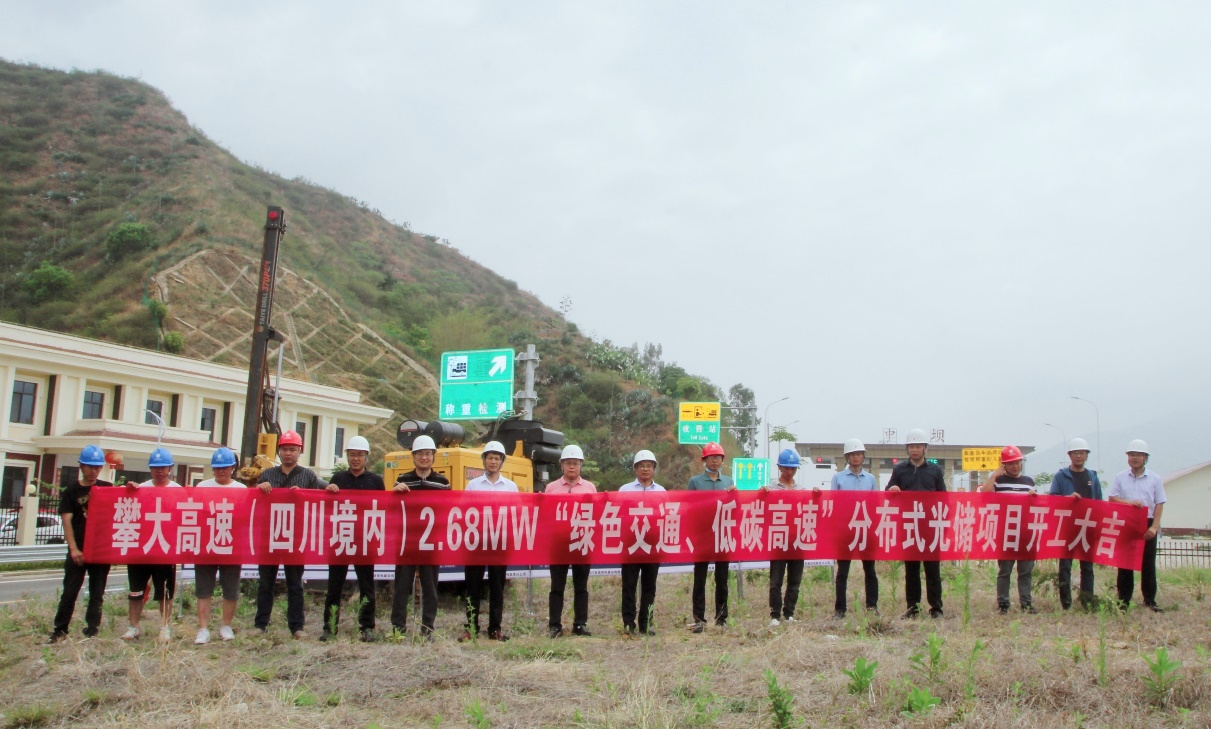

最后,攀大高速(四川境內)2.68MW“綠色交通、低碳高速”分布式光儲項目開工儀式在攀大高速中壩收費站順利舉行。
